Une famille talençaise propriétaire d’un pavillon situé rue des Aubépines, quartier résidentiel du centre-ville, souhaitait rénover entièrement leur bien tout en créant un espace supplémentaire. Le pavillon construit en 1972 présentait une structure saine mais obsolète : murs en parpaing mal isolé, pas de chauffage central, cuisine minuscule, salles d’eau vétustes. Le projet ambitieux comprenait la création d’une extension arrière de 25 mètres carrés et la restructuration complète du rez-de-chaussée.
Les premières interventions ont porté sur l’analyse structurelle. Nous avons déterminé que les fondations superficielles étaient suffisantes pour supporter l’extension projetée, mais qu’il fallait prévoir un renforcement ponctuel. Avant tous travaux, nous avons réalisé des fouilles d’exploration, implanté des niveaux de profondeur et évalué la portance du sol. Une dalle en béton armé de 20 centimètres d’épaisseur, reposant sur un hérisson de 10 centimètres et un film polyane, a été mise en place pour accueillir les murs de l’extension.

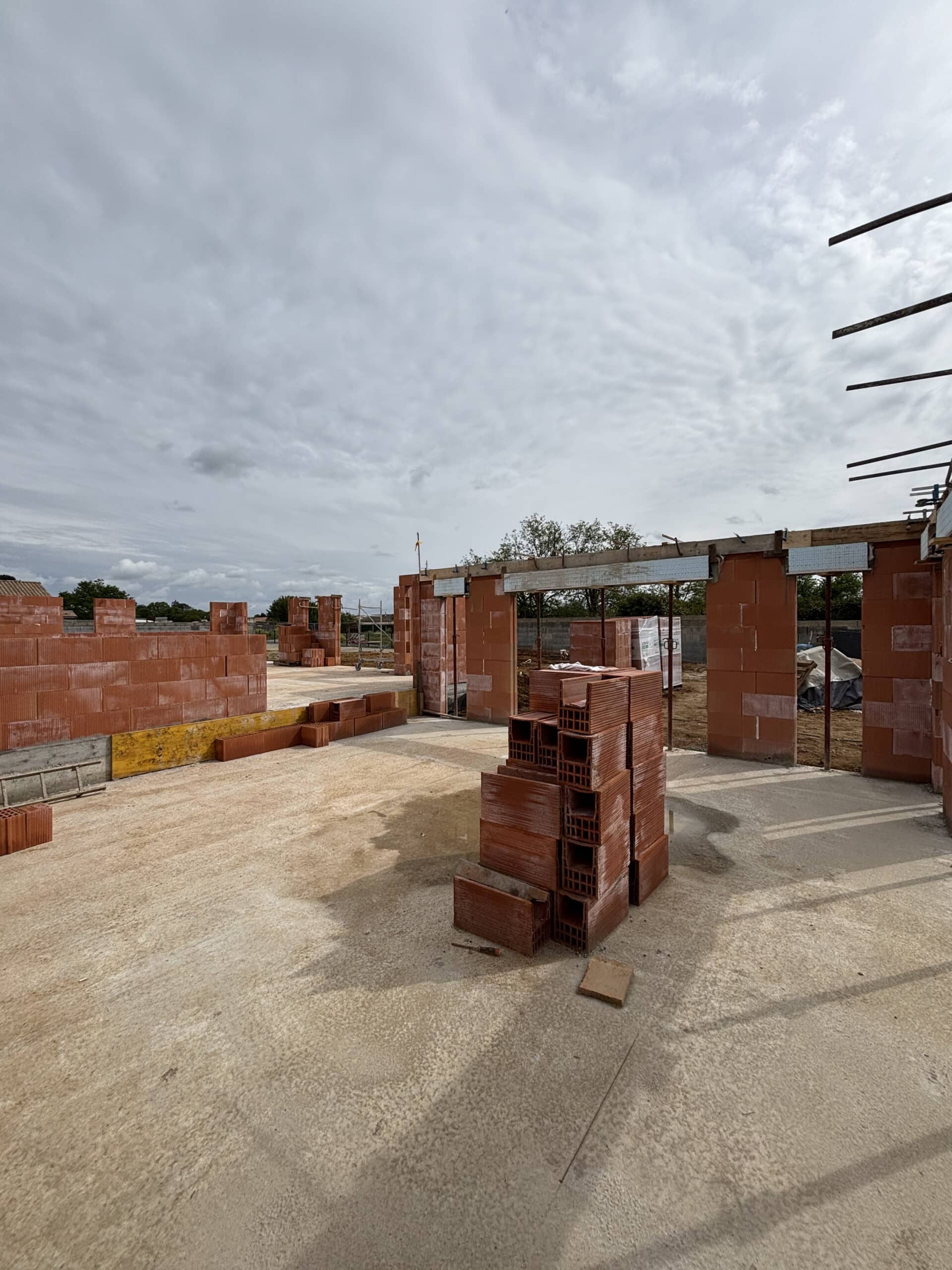

L’extension elle-même a été construite en maçonnerie classique : parpaing de 20 centimètres chaîné tous les deux rangs, avec insertion de briques de parement rouge brun assorties à la façade existante. La liaison entre bâti ancien et nouveau a exigé une attention particulière : dépose soigneuse de la partie de façade concernée, création d’une queue de maçonnerie pour assurer la continuité structurelle, mise en place d’un linteau acier galvanisé de portée 4 mètres pour la grande baie vitrée coulissante qui ouvre la nouvelle cuisine sur le jardin.
À l’intérieur, le repérage du mur porteur séparant salon et cuisine a nécessité un calcul de charge et la mise en place d’une poutrelle IPN 120 pour créer une cuisine ouverte fluide. Les anciennes cloisons en plâtre ont été abattues sans risque. Le sol du rez-de-chaussée, composé d’une dalle béton brute, a été relevé à niveau constant en posant des plots régulateurs, puis une nouvelle dalle de 5 centimètres en béton lissé a été coulée pour accueillir le carrelage futur. Tous les chantiers de démolition et de gros œuvre ont duré 12 semaines, coordonnées entre terrassement, maçonnerie, électricité, plomberie et menuiserie.
